我為群眾辦實事丨園區這座110千伏變電站即將投運
2021年06月23日
時值盛夏,烈日炎炎。對于項目人來說,與其面對接連雨天無法動工的困擾,烈日炙烤卻是極好的施工時間。
由長沙經開區城建公司負責管理建設的三一智聯重卡110KV新建變電站項目,就是搶抓工期的典型項目之一。自去年10月動工以來,該項目已完成主體工程建設和設備的進場調試安裝,并通過了預驗收,即將投運。
三一智聯重卡項目產業園總投資220億元,總占地面積6000多畝,是三一第三次轉型過程中,第一個完全基于數字化、智能化技術的園區,也是長沙經開區重點服務建設的重要項目。
三一變電站項目服務于三一智聯重卡產業園,根據設計113兆伏的變電需求,三一變電站設計裝機兩臺63兆伏變電器,遠期將增加到三臺,以滿足三一智聯重卡產業園的用電需求。

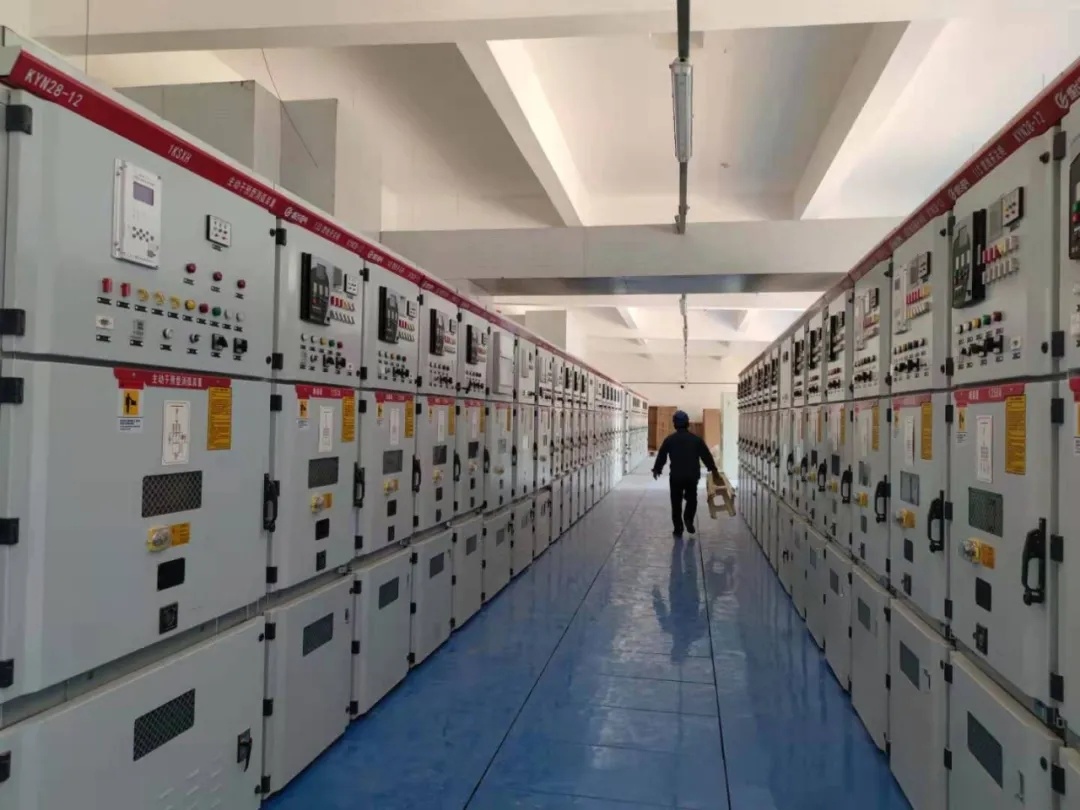

城建公司項目現場負責人張帆介紹,該變電站為模塊化建設智能變電站,安裝了國內先進的智能保護及自動化裝置,配備了各種在線監測裝置,大大提升了設備自監測、故障切除的能力,有力保障了供電可靠性。
以智能輔助控制系統來說,包括圖像監視及安全警衛子系統、火災自動報警、環境監測子系統等。“可以通過主機實現狀態監測及智能輔助控制系統的數據分類存儲分析、智能聯動功能。”
重大項目是經濟增長的“生命線”,是拉動地方發展的重要引擎。為推進三一智聯重卡項目產業園的建設,城建公司與施工單位的黨員同志沖鋒在前,起到了模范帶頭作用,克服困難,向目標節點推進。其中,城建公司的黨委班子多次深入項目工地,了解項目進度,幫助解決項目實施過程中的系列難題。
“雖然三一變電站項目是10月開工的,但是今年上半年雨季特別長,完全沒法施工,項目的主要施工時間也就4個月。”張帆介紹,主體工程元旦期間就封頂了,完工后需要進行養護。“剛好養護期在之后的春節假期期間,可以說,我們沒有浪費一天時間。”
此外,為確保該工程順利投運,城建公司聯合縣電力局成立專業工程驗收團隊,全程把關工程質量,嚴控現場作業風險,及時排查設備安裝、試驗數據、施工工藝等方面問題,實現問題隱患第一時間閉環整改。
目前,三一變電站項目還有外墻裝飾裝修、道路建設以及外接線路工程未完工。本周內,項目外接線路工程將全部完成,外墻裝飾裝修和道路建設工程也將完工。
